進入九月份中國五冶集團中冶貴州公司各項目錨定目標、大干快上,以“時不我待”的拼勁持續刷新工程建設“進度條”。
貴安新區黨武片區配套住宅項目(一期)位于貴州省貴安新區黨武街道,總建筑面積13.6萬平方米,項目建設內容包括住宅、商業及配套生活和公共服務設施等,建成后可有效提升片區功能品質,改善城市風貌和民生環境。該項目目前樁基開挖已完成67.5%,2號樓完成負1層剪力墻搭設,4號樓完成底板澆筑。200余名一線建設者正在為春節前實現11棟住宅樓及幼兒園全部主體結構封頂全速沖刺。

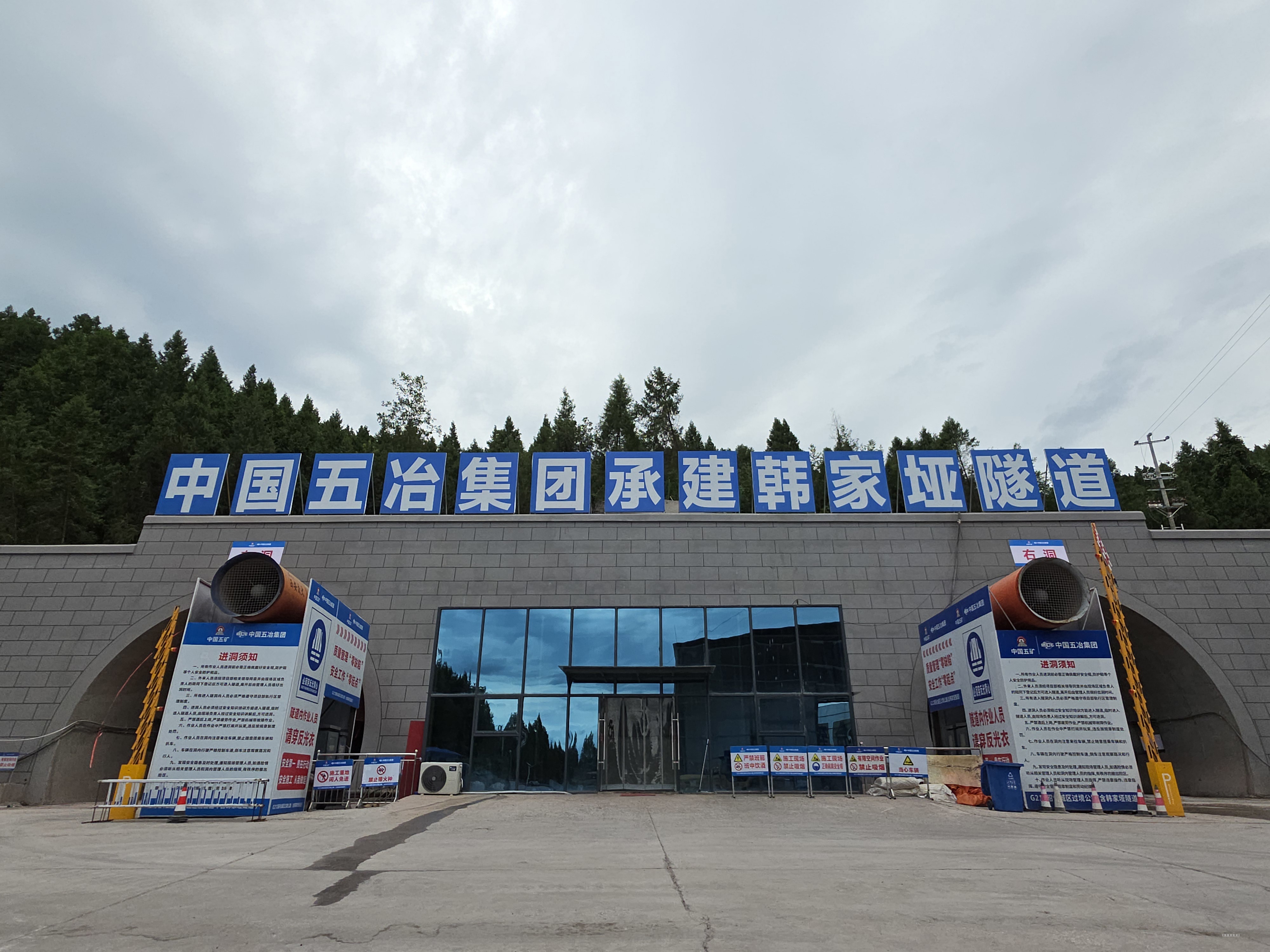

G212昭化城區過境公路(含韓家埡隧道)工程作為區域交通升級的戰略工程,當前已全面進入三季度攻堅的關鍵階段。該項目投入濕噴機械手、拱架安裝一體機、全液壓襯砌臺車等24種現代化智能裝備集群,構建起多維度、高效率的施工保障體系。目前項目左洞進尺258米,右洞突破360米,仰拱施工與二次襯砌同步高效推進,嚴格執行安全步距標準,現場106名施工精銳力量夜以繼日,加速沖鋒,全力拉開施工大干序幕。
貴陽明嘉土石方項目位于貴陽市白云區艷山紅鎮核心區域,通過策劃先行、方案優化的管理體系,高效推進工程建設。截至目前,該項目土方工程開挖4400立方米,給排水溝槽開挖2500立方米,完成99米管道鋪設。項目配套10000平方米的臨時運動場已正式建成投用,為學校師生提供了優質運動活動空間。下一步,項目將持續以嚴苛態度和超高標準打造高品質現場,實現客戶需求與項目履約的深度融合,確保項目各重要節點按期高質量完成。
開陽縣現代糧食物流建設項目(一期)作為推進貴陽市開陽縣糧油產業提質升級、保障糧食安全的重要載體和有力支撐,建成后將成為貴陽市糧食倉儲和加工發展的重要引領極,對推動區域產業協同發展具有重要意義。目前,該項目已完成全部樁基建設,正進行地梁底板、基坑支護施工,下一步,項目將圍繞地基與基礎工程驗收、主體工程啟動、各專業隊伍進場等關鍵節點,加大施工現場隊伍管控力度、優化資源配置,創新管理技術、質量、安全,確保項目建設高效、優質推進,全力確保年底各單體主體封頂目標。

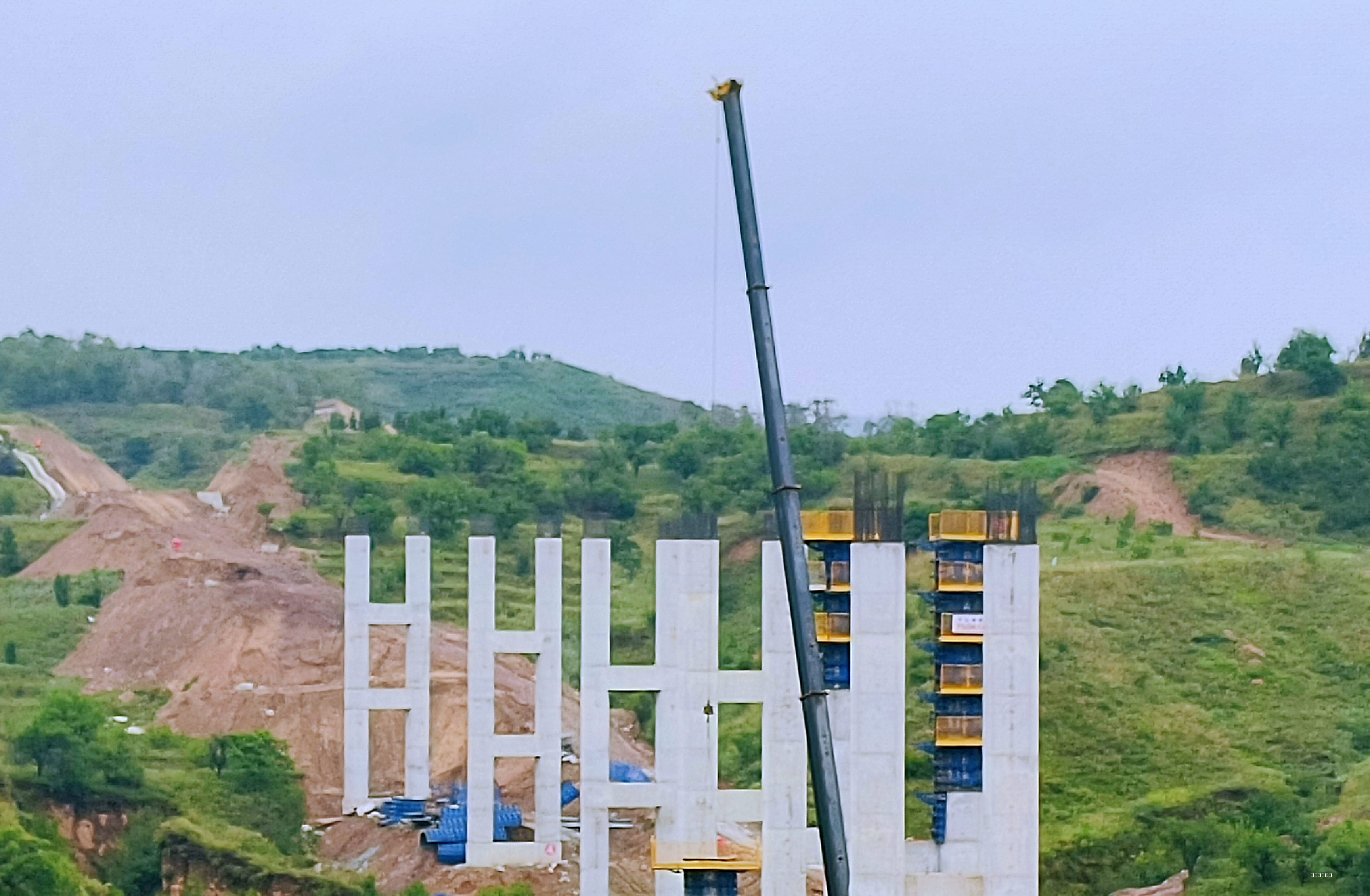

張家口市烏拉哈達水利樞紐工程縣道大朝線改線工程已完成路基挖方221770立方米、填方53190立方米、支擋防護3140立方米、涵洞4道,橋梁完成樁基119根、承臺11個、墩柱520米、T梁預制137片。下一步,項目將超前配置人材機等施工資源,持續優化施工組織,在保障安全與質量的前提下,采取“24小時輪班”模式爭分奪秒晝夜施工,保障工序無縫銜接,確保優質高效完成目標任務。
